Detaljplanens syfte

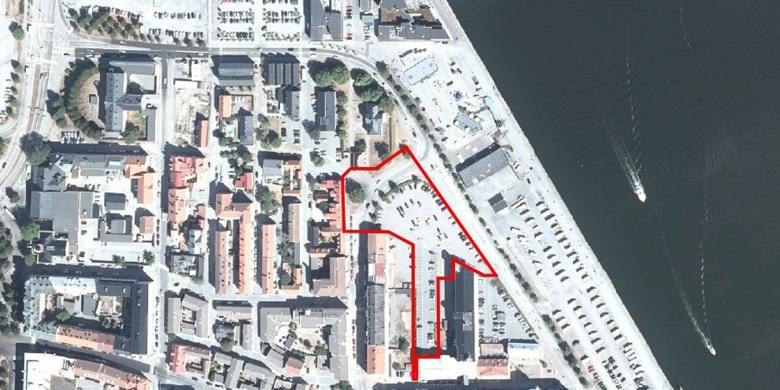

Syftet med detaljplanen är att pröva möjligheten att uppföra bebyggelse för bostäder, centrum, kontor, skola (gymnasieskola) och parkeringshus inom del av fastigheten Lindblad 24. Detaljplanen syftar även till återskapa del av det tidigare Skeppsbrotorget samt att räta upp del av Drottninggatan.

Förslag

Planområdet föreslås utvecklas med ca 50 lägenheter, en byggrätt för kontor/kulturskola/gymnasieskola samt ett parkeringshus för ca 195 parkeringsplatser.

Bebyggelsen placeras i gatuliv utmed Drottninggatan och Östra Hamngatan vilket sluter kvarteret Lindblad 24 mot norr och skapar ett mer stadsmässigt möte mot Drottninggatan och Östra Hamngatan. En del av det tidigare Skeppsbrotorget återskapas i korsningen Drottninggatan/ Spårgatan för att stärka berättelsen om Karlskronas historia. 7

Bebyggelsens höjd föreslås varieras mellan 3 och 5 våningar. Utmed Drottninggatan är bebyggelsen något lägre i 3-4 våningar för att möta befintlig kulturhistorisk värdefull bebyggelse utmed Drottninggatan. Bebyggelsen föreslås även förses med sadeltak för att bygga vidare på befintliga karaktärsdrag. Utmed Östra Hamngatan föreslås bebyggelsen vara något högre med ca 4-5 våningar.

I den södra delen av fastigheten Lindblad 24 föreslås ett parkeringshus i mitten av kvarteret. Parkeringshuset tillgodoser parkeringsplatser för platsen idag, ny bebyggelse och i viss mån extra platser för allmänheten. Infart till parkeringshuset sker från Östra Hamngatan.

Området omfattas idag av tre detaljplaner. Gällande detaljplaner anger markanvändningen kvartersmark parkering plats och allmän plats gata. Genomförandetiden för detaljplanerna har gått ut. Planförslaget stämmer överens med Översiktsplan 2050.

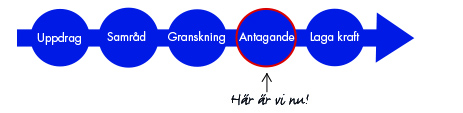

Antagande

Miljö- och samhällsbyggnadsnämnden föreslås att vid sammanträde 2026-02-19 godkänna detaljplanen och sedan lämna den till kommunfullmäktige för antagande preliminärt 2026-04-28.

Process

Miljö- och samhällsbyggnadsnämnden arbetsutskott tog den 24 juni 2020 beslut om att inleda planarbete för fastigheten del av Lindblad 24. Detaljplanen var på samråd under tiden 1 mars–29 mars 2024 och på granskning under tiden den 23 maj–20 juni 2025.

Detaljplaneprocessen

Start

En detaljplan kan initieras på olika sätt. Om markägare och exploatörer vill genomföra en förändring som kräver att en detaljplan eller områdes-bestämmelser behöver antas, upphävas eller förändras ska de begära planbesked från kommunen. Begäran om planbesked ska vara skriftlig och innehålla en beskrivning av det huvudsakliga ändamålet med åtgärden och en karta som visar det område som berörs. Om förändringen omfattar byggnader eller annan anläggning ska begäran även innehålla en beskrivning av byggnadens eller anläggningens karaktär och ungefärliga omfattning.

Miljö- och byggnadsnämnden ska ge besked om ett planarbete kommer att påbörjas eller inte inom fyra månader. Om nämnden avser att påbörja ett planarbete ska det av planbeskedet framgå ungefär vid vilken tidpunkt ett beslut om antagande, ändring eller upphävande av detaljplanen eller områdesbestämmelserna kommer att ske.

Ett positivt planbesked innebär ingen garanti för att en plan slutligen kommer att antas. Om ett planarbete inte kommer att påbörjas ska skälen anges i planbeskedet. Planbeskedet går inte att överklaga.

Kostnaden för kommunens handläggning av planbeskedet betalas av sökanden enligt gällande taxa.

Läs mer och ansök om planbesked

Enkelt planförfarande

Ibland kan en förenklad planprocess användas. Förutsättningarna är att förslaget till detaljplan är av begränsad betydelse, saknar intresse för allmänheten och är förenligt med översiktsplanen.

Enkelt planförfarande innebär att planutformningen sker i direktkontakt med de som är berörda av förslaget. Planförslaget skickas på samråd till myndigheter, organisationer och berörda fastighetsägare men förslaget ställs inte ut för granskning.

Program

Om kommunen anser att det är lämpligt kan planarbetet inledas med att ett program tas fram. Programmet anger utgångspunkter och mål för planen. Programmet kan även omfatta ett större område som senare delas upp i flera detaljplaner. När ett programförslag är upprättat skickas det ut på remiss och samråd. Myndigheter, organisationer och andra remissinstanser får planförslaget för yttrande. Det ställs också ut i kommunhusets reception, på stadsbiblioteket, kommunens hemsida samt i den aktuella kommundelens bibliotek.
Fastighetsägare, boende, lokala föreningar och allmänheten bjuds in till ett programsamrådsmöte, där programförslaget redovisas och frågor kan ställas. Synpunkter på programförslaget ska skriftligen sändas in till kommunen.

Efter programsamrådet upprättas en samrådsredogörelse där de synpunkter som framförts under samrådet redovisas. Programförslaget justeras och kompletteras vid behov.



Samråd

När ett första planförslag upprättats skickas det på remiss och samråd. Myndigheter, organisationer och andra remissinstanser får planförslaget för yttrande. Det ställs också ut i kommunhusets reception, på stadsbiblioteket, kommunens hemsida samt i den aktuella kommundelens bibliotek.

Fastighetsägare, boende, lokala föreningar och allmänheten bjuds in till ett samrådsmöte, där planförslaget redovisas och frågor kan ställas. Synpunkter på planförslaget ska skriftligen sändas in till kommunen.

Efter samrådet upprättas en samrådsredogörelse där de synpunkter som framförts under samrådet redovisas. Planförslaget justeras och kompletteras vid behov.

Granskning

När samrådet är klart och förslaget har justerats efter eventuella inkomna synpunkter kungör kommunen planförslaget och detaljplanen ställs ut för granskning under minst tre veckor. Förslaget finns tillgängligt i kommunhusets reception, stadsbiblioteket, kommunens hemsida samt i den aktuella kommundelens bibliotek. Den som inte skriftligen framför sina synpunkter senast under granskningstiden kan förlora rätten att senare överklaga beslutet att anta detaljplanen.

Efter granskningen sammanställs de inkomna synpunkterna i ett utlåtande.

Granskningsskedet infördes i och med att den nya plan- och bygglagen började gälla den 2 maj 2011. I ärenden som startades före detta datum kan begreppet utställning förekomma. Det är i princip likvärdigt med granskning.

Antagande

Kommunfullmäktige antar det slutgiltiga förslaget till detaljplan. Miljö- och
samhällsbyggnadsnämnden antar vissa planer på delegation. De som haft
synpunkter, och inte fått dem tillgodosedda, underrättas om beslutet och hur ett
överklagande går till. Överklagandetiden är tre veckor.

Överklagande

De som senast under granskningstiden skriftligen har haft synpunkter på planförslaget och inte fått dem tillgodosedda får överklaga. Överklagandet prövas av mark- och miljödomstolen men ska skickas till den instans på kommunen (kommunfullmäktige eller miljö- och samhällsbyggnadsnämnden) som har tagit beslutet. Överklagan ska ha inkommit till kommunen senast tre veckor från att beslutet anslagits på kommunens anslagstavla. Om klagande inte är nöjd med mark- och miljödomstolens dom kan överklagan göras till mark- och miljööverdomstolen.

Länsstyrelsen kan på eget initiativ besluta att upphäva beslut om antagande av detaljplan. Sådana beslut överklagas till regeringen.

Laga kraft

Om detaljplanen inte överklagas och länsstyrelsen inte överprövar planen eller när överklaganden avslås i de högre instanserna får detaljplanen laga kraft. Den är därmed den gällande regleringen av markanvändning och byggande. Planprocessen är då avslutad och genomförandefasen inleds.
