Detaljplanens syfte

Syftet är att möjliggöra en utveckling av befintlig hamnverksamhet genom utvidgning av befintliga pirer längre ut i vattenområdet. Syftet är även att fastställa befintlig markanvändning i planområdets sydvästra del.

Förslag

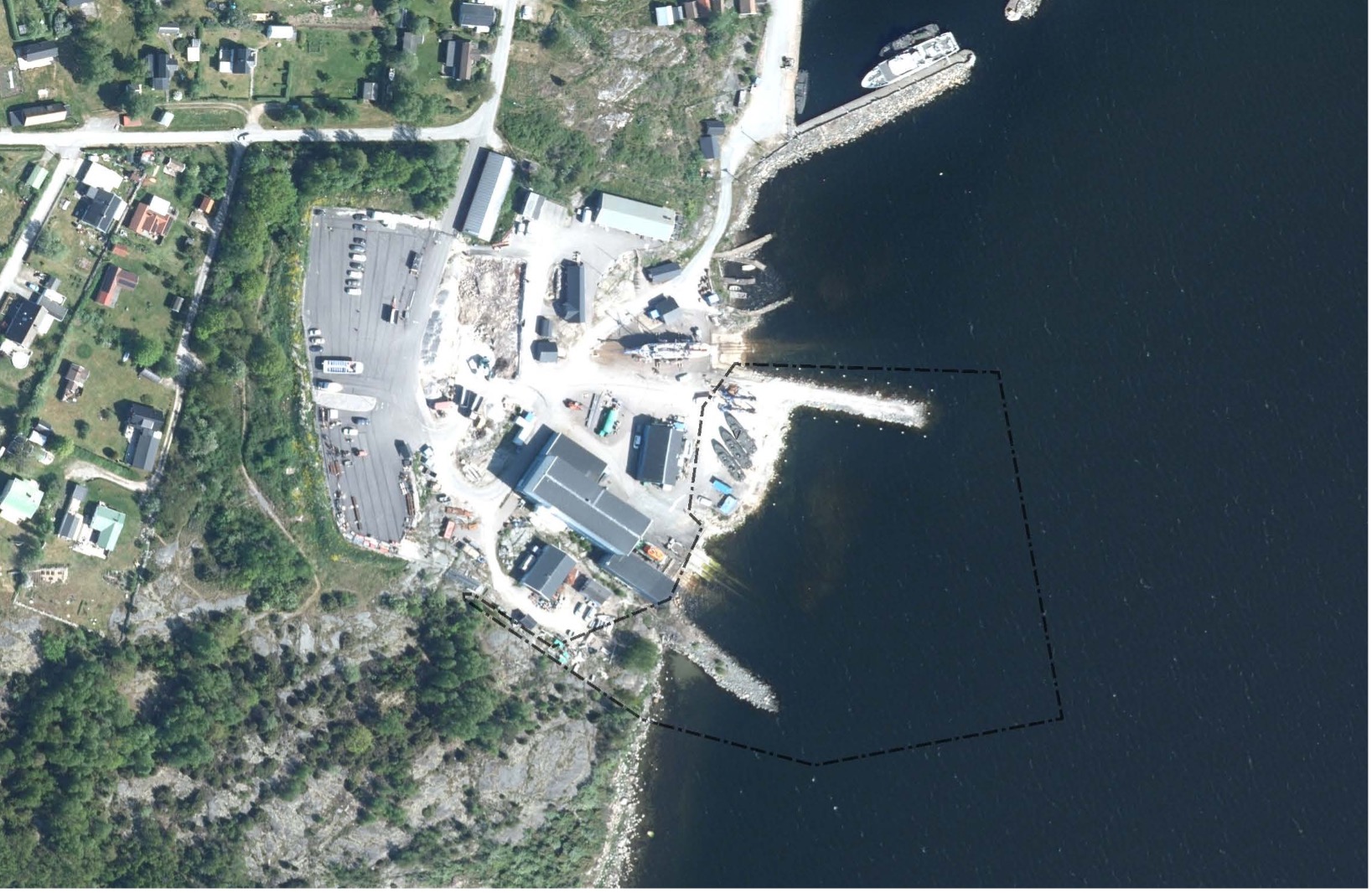

Planområdet består till största del av ett vattenområde med två pirar. Planförslaget innebär att befintliga pirar tillåts förlängas längre ut i vattenområdet än vad befintlig detaljplan tillåter. Ett genomförande av detaljplanen möjliggör att varvet kan vidareutveckla sin verksamhet genom att kunna hantera fler och större fartyg.

Planområdet omfattas idag delvis av en äldre befintlig detaljplan från 1984. I befintlig detaljplan är planområdet planlagt som vattenområde, med en del som tillåts fyllas ut, samt en mindre del planlagd som natur. I Översiktsplan 2050 är aktuellt planområde utpekat för industri- och varvsverksamhet. Detaljplaneförslaget överensstämmer med översiktsplanen.

Planområdet angränsat till övriga delar av varvet i väst, inom fastigheten Hasslö 9:182. I sydväst angränsar planområdet till naturmark. I övriga väderstreck angränsar detaljplanen till öppet vatten.

Inom planområdet finns en yta som fyllts ut för att tillskapa ny kaj. Verksamheten har idag inga planer på ny byggnad inom denna yta men tillkommande byggnader på högst 9 meter, och 60% av ytan, möjliggörs genom den nya detaljplanen för framtida behov.

I samband med framtagandet av detaljplanen har en miljökonsekvensbeskrivning tagits fram för att utreda detaljplanens konsekvenser vilken har varit grund för bedömningen att detaljplanen inte medför en betydande miljöpåverkan.

Granskning

Detaljplanen fanns tillgänglig för granskning under tiden 27 mars till 17 april 2026.



Har du frågor?

Har du frågor om detaljplanen? Kontakta planarkitekt Maria Öiås på maria.oias@karlskrona.se eller telefonnummer 0455–303348



Process



Miljö- och samhällsbyggnadsnämnden fattade i november 2023 beslut att ge miljö- och samhällsbyggnadsförvaltningen i uppdrag att ta fram en ny detaljplan för del av Hasslö 9:182, Hasslö varv.

Den 10 april 2025 fattade Miljö- och samhällsbyggnadsnämnden beslut att låta förslag till detaljplan för del av Hasslö 9:182, Hasslö varv bli föremål för samråd.

Detaljplanen var tillgänglig för samråd under tiden 17 april–22 maj 2025. Då fanns möjligheten att lämna synpunkter på planförslaget

Detaljplaneprocessen

Start

En detaljplan kan initieras på olika sätt. Om markägare och exploatörer vill genomföra en förändring som kräver att en detaljplan eller områdes-bestämmelser behöver antas, upphävas eller förändras ska de begära planbesked från kommunen. Begäran om planbesked ska vara skriftlig och innehålla en beskrivning av det huvudsakliga ändamålet med åtgärden och en karta som visar det område som berörs. Om förändringen omfattar byggnader eller annan anläggning ska begäran även innehålla en beskrivning av byggnadens eller anläggningens karaktär och ungefärliga omfattning.

Miljö- och byggnadsnämnden ska ge besked om ett planarbete kommer att påbörjas eller inte inom fyra månader. Om nämnden avser att påbörja ett planarbete ska det av planbeskedet framgå ungefär vid vilken tidpunkt ett beslut om antagande, ändring eller upphävande av detaljplanen eller områdesbestämmelserna kommer att ske.

Ett positiv planbesked innebär ingen garanti för att en plan slutligen kommer att antas. Om ett planarbete inte kommer att påbörjas ska skälen anges i planbeskedet. Planbeskedet går inte att överklaga.

Kostnaden för kommunens handläggning av planbeskedet betalas av sökanden enligt gällande taxa.

Läs mer och ansök om planbesked

Enkelt planförfarande

Ibland kan en förenklad planprocess användas. Förutsättningarna är att förslaget till detaljplan är av begränsad betydelse, saknar intresse för allmänheten och är förenligt med översiktsplanen.

Enkelt planförfarande innebär att planutformningen sker i direktkontakt med de som är berörda av förslaget. Planförslaget skickas på samråd till myndigheter, organisationer och berörda fastighetsägare men förslaget ställs inte ut för granskning.

Program

Om kommunen anser att det är lämpligt kan planarbetet inledas med att ett program tas fram. Programmet anger utgångspunkter och mål för planen. Programmet kan även omfatta ett större område som senare delas upp i flera detaljplaner. När ett programförslag är upprättat skickas det ut på remiss och samråd. Myndigheter, organisationer och andra remissinstanser får planförslaget för yttrande. Det ställs också ut i kommunhusets reception, på stadsbiblioteket, kommunens hemsida samt i den aktuella kommundelens bibliotek.

Fastighetsägare, boende, lokala föreningar och allmänheten bjuds in till ett programsamrådsmöte, där programförslaget redovisas och frågor kan ställas. Synpunkter på programförslaget ska skriftligen sändas in till kommunen.

Efter programsamrådet upprättas en samrådsredogörelse där de synpunkter som framförts under samrådet redovisas. Programförslaget justeras och kompletteras vid behov.



Samråd

När ett första planförslag upprättats skickas det på remiss och samråd. Myndigheter, organisationer och andra remissinstanser får planförslaget för yttrande. Det ställs också ut i kommunhusets reception, på stadsbiblioteket, kommunens hemsida samt i den aktuella kommundelens bibliotek.

Fastighetsägare, boende, lokala föreningar och allmänheten bjuds in till ett samrådsmöte, där planförslaget redovisas och frågor kan ställas. Synpunkter på planförslaget ska skriftligen sändas in till kommunen.

Efter samrådet upprättas en samrådsredogörelse där de synpunkter som framförts under samrådet redovisas. Planförslaget justeras och kompletteras vid behov.

Granskning

När samrådet är klart och förslaget har justerats efter eventuella inkomna synpunkter kungör kommunen planförslaget och detaljplanen ställs ut för granskning under minst tre veckor. Förslaget finns tillgängligt i kommunhusets reception, stadsbiblioteket, kommunens hemsida samt i den aktuella kommundelens bibliotek. Den som inte skriftligen framför sina synpunkter senast under granskningstiden kan förlora rätten att senare överklaga beslutet att anta detaljplanen.

Efter granskningen sammanställs de inkomna synpunkterna i ett utlåtande.

Granskningsskedet infördes i och med att den nya plan- och bygglagen började gälla den 2 maj 2011. I ärenden som startades före detta datum kan begreppet utställning förekomma. Det är i princip likvärdigt med granskning.

Antagande

Kommunfullmäktige antar det slutgiltiga förslaget till detaljplan. Miljö- och
samhällsbyggnadsnämnden antar vissa planer på delegation. De som haft
synpunkter, och inte fått dem tillgodosedda, underrättas om beslutet och hur ett
överklagande går till. Överklagandetiden är tre veckor.

Överklagande

De som senast under granskningstiden skriftligen har haft synpunkter på planförslaget och inte fått dem tillgodosedda får överklaga. Överklagandet prövas av mark- och miljödomstolen men ska skickas till den instans på kommunen (kommunfullmäktige eller miljö- och samhällsbyggnadsnämnden) som har tagit beslutet. Överklagan ska ha inkommit till kommunen senast tre veckor från att beslutet anslagits på kommunens anslagstavla. Om klagande inte är nöjd med mark- och miljödomstolens dom kan överklagan göras till mark- och miljööverdomstolen.

Länsstyrelsen kan på eget initiativ besluta att upphäva beslut om antagande av detaljplan. Sådana beslut överklagas till regeringen.

Laga kraft

Om detaljplanen inte överklagas och länsstyrelsen inte överprövar planen eller när överklaganden avslås i de högre instanserna vinner detaljplanen laga kraft. Den är därmed den gällande regleringen av markanvändning och byggande. Planprocessen är då avslutad och genomförandefasen inleds.
